Фреймворк GIST: планирование через цели и эксперименты

GIST — система продуктового планирования, которая связывает желаемые результаты с гипотезами, поэтапными инвестициями и повседневной работой. Название образовано от четырёх уровней: Goals, Ideas, Step-projects и Tasks.

Вместо неизменного списка функций GIST предлагает сначала определить цели, затем сравнивать возможные способы их достичь и наращивать инвестиции по мере проверки предположений. Этот подход особенно полезен, когда решение и его эффект заранее неясны.

Структура GIST: цели, идеи, шаги и задачи

УровеньЧто описываетКак с ним работают
Goals — целиЖелаемые результаты, срок и признаки успехаФормулируют результат, не предписывая конкретное решение; периодически пересматривают
Ideas — идеиГипотезы о способах достичь целиСобирают в общем банке и приоритизируют по ожидаемому эффекту и имеющимся данным
Step-projects — этапы-проектыОграниченные по масштабу проверки выбранной идеиПоэтапно развивают решение и проверяют предположения до следующего вложения ресурсов
Tasks — задачиНебольшие действия внутри этапаПланируют привычным команде способом: Scrum, Kanban или другими итеративными практиками

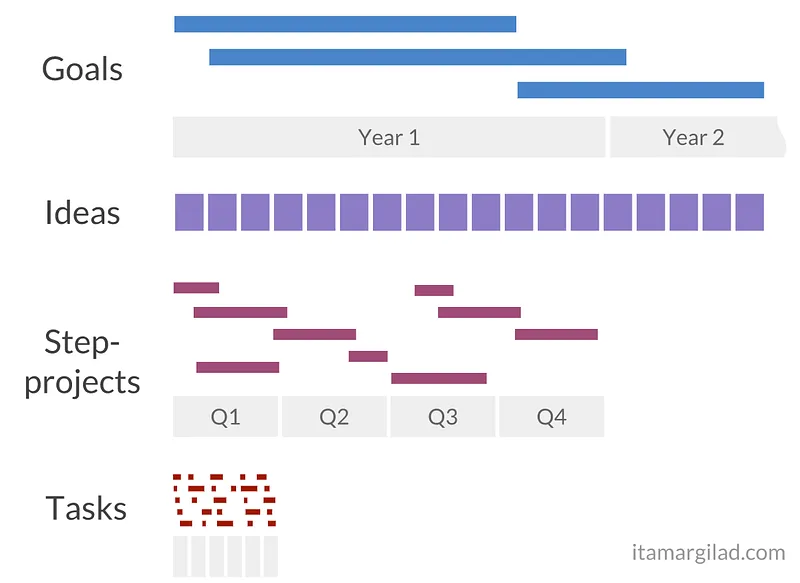

Цели, идеи, Step-projects и задачи в цикле планирования GIST

Цель отвечает на вопросы: какого состояния нужно достичь, к какому сроку и по каким показателям команда поймёт, что продвинулась. Например, цель «повысить прибыльность к концу года» можно связать с ключевыми результатами: привлечь заданное число корпоративных клиентов и снизить отток до целевого уровня.

Цели и ключевые результаты (OKR) помогают обозначить направление и критерии прогресса. Метрики должны отражать ценность для пользователей или бизнеса; конкретные функции остаются возможными решениями, а не формулировкой цели.

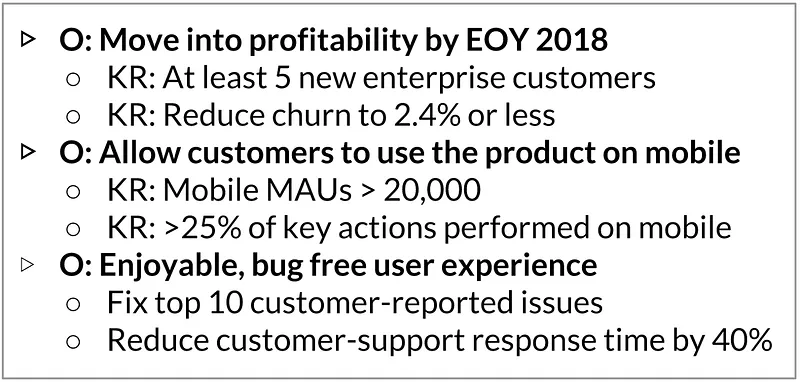

Иллюстративный пример целей и ключевых результатов OKR

Идея в GIST — гипотеза о том, как приблизиться к цели, а не обещанная к выпуску функция. Идеи собирают в общий Idea Bank, чтобы сохранять варианты и сравнивать их по единым критериям. Можно использовать ICE или другой метод приоритизации, но итоговый рейтинг не доказывает, что идея сработает.

Перед выделением значительных ресурсов команда формулирует предположение, собирает доступные свидетельства и выбирает способ проверить его. Если данные меняются, приоритет идеи можно пересмотреть.

Большую инициативу разбивают на последовательность этапов, каждый из которых должен дать полезный результат или помочь принять следующее решение. Возможная цепочка: макет → прототип → MVP → внутреннее использование → бета-версия → запуск. В качестве ориентира отдельный этап можно ограничивать десятью неделями; это не обязательный срок — длительность зависит от масштаба проверки и характера работы.

После каждого этапа команда оценивает результаты и решает, расширять решение, менять гипотезу или остановиться. Так инвестиции растут вместе с уверенностью, а не только с длительностью проекта.

Пример последовательных этапов проверки продуктовой идеи

Задачи планируют выбранным командой способом, например спринтами или Kanban. GIST дополняет этот уровень: цели, идеи и этапы тоже регулярно пересматриваются, поэтому изменение стратегии может повлиять на план работы.

Возможный ритм — задавать цели на год или дольше и пересматривать их раз в квартал; постоянно пополнять и оценивать идеи; выбирать Step-projects на квартал и пересматривать их каждые одну-две недели; задачи планировать итерациями в одну-две недели и корректировать ежедневно. Это пример каденции, а не обязательный календарь.

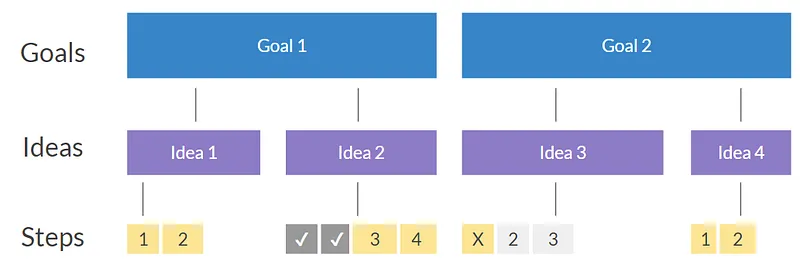

Идеи для двух целей проходят параллельные Step-projects; неудачная проверка освобождает место для других

Фиксированная последовательность «стратегия → дорожная карта → планы проектов → исполнение» задерживает обратную связь: изменение верхнего плана проходит через несколько уровней, прежде чем повлияет на текущую работу. GIST сокращает эту задержку регулярной проверкой результатов и пересмотром следующих этапов.

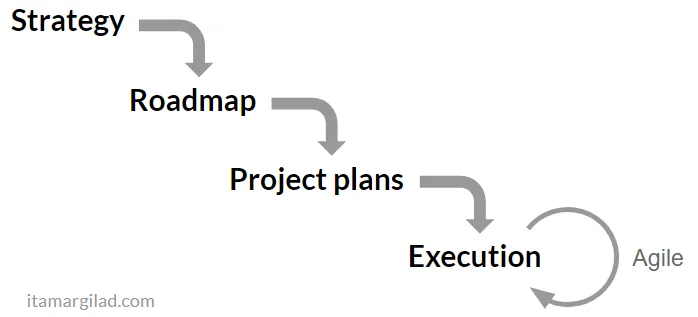

Последовательный переход от стратегии к дорожной карте, планам проектов и исполнению

GIST упорядочивает решения, но не гарантирует, что цели выбраны верно или что выбранная идея окажется успешной. Его польза зависит от качества входных данных, полномочий команды и того, как организация действует при изменении плана.

  • Метрики могут подменить цель. Если ключевой показатель выбран неудачно или оптимизируется отдельно от качества и удержания пользователей, команда может улучшить цифру без улучшения продукта. Задавайте исходное значение, желаемый результат и защитные метрики, которые нельзя ухудшать ради основной цели.
  • Не вся работа укладывается в короткие эксперименты. Миграция платформы, безопасность, соответствие регулированию и устранение архитектурных рисков могут требовать длительной последовательной работы. Связывайте такие инициативы с конкретным риском или будущей возможностью и делите их на проверяемые этапы там, где это технически возможно.
  • Зависимости ограничивают параллельность. Несколько Step-projects одновременно могут конкурировать за специалистов, тестовые среды или решения других команд. Показывайте критические зависимости, ограничивайте число активных этапов и учитывайте стоимость переключения контекста.
  • Банк идей не заменяет проверку. Без обратной связи от пользователей, аналитики и критериев остановки список идей превращается в ещё один бэклог, а рейтинги создают ложное ощущение точности. Для каждой активной идеи определяйте владельца, гипотезу, способ проверки и решение, которое будет принято по результату.
  • Регулярное перепланирование требует дисциплины. Если приоритеты меняются чаще, чем команда может завершить работу или получить данные, планирование превращается в постоянное переключение. Пересматривайте этапы по расписанию и вне его — только при существенных новых свидетельствах.
  • GIST не отменяет координацию и обязательства. Команде всё равно нужны договорённости о бюджете, зависимостях, последовательности релизов и внешних сроках. Для клиентов и партнёров можно сообщать цель, временной горизонт, текущую уверенность и ближайшую контрольную точку, не обещая неподтверждённый набор функций.

Поэтому GIST лучше рассматривать как систему принятия продуктовых решений, а не как универсальную замену всем планам. Он помогает выбирать, что проверять и во что инвестировать; портфельные ограничения, обязательства и координацию нужно учитывать отдельно.
